近日,寧夏—湖南±800千伏特高壓直流輸電工程雙極低端投產送電。保變電氣承制的該工程中寧換流站14臺換流變,在完成219項系統調試試驗及168小時試運行后正式投運,為“寧電入湘”工程順利實施提供了有力支撐。

寧夏—湖南±800千伏特高壓直流輸電工程是我國首條獲批的以輸送“沙戈荒”風電光伏大基地新能源為主的特高壓輸電通道。工程途經甘肅、陜西、重慶、湖北,線路全長1616公里,總投資281億元。工程整體竣工投產后,每年可向湖南輸送電量超360億千瓦時,其中新能源電量占比不低于50%,在保障湖南電力供應、優化能源結構的同時,滿足寧夏清潔能源多元開發和外送需要,實現清潔能源更高質量就地消納和更大范圍優化配置。

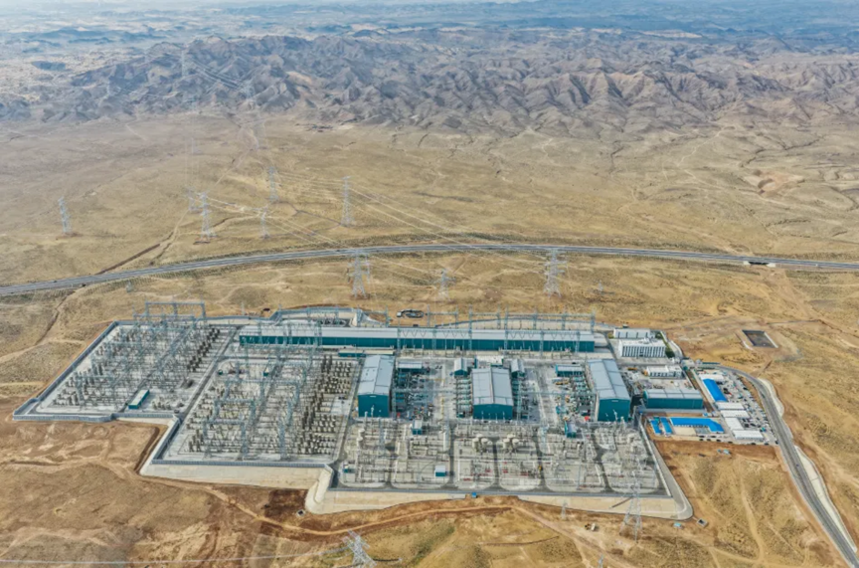

中寧換流站是這條能源動脈的“心臟”樞紐,是寧夏新能源外送的關鍵節點,因地處戈壁沙漠,風沙大、氣候條件復雜,對變壓器安全穩定運行要求非常高。保變電氣研發團隊進行了多項技術創新、突破了多項技術難題,并對產品的主絕緣結構、溫升、漏磁場等進行了優化設計,保證了線圈出頭位置的電場裕度,解決了漏磁造成油箱過熱問題,降低了閥側升高座的溫升,為變壓器長期安全可靠運行奠定了基礎。

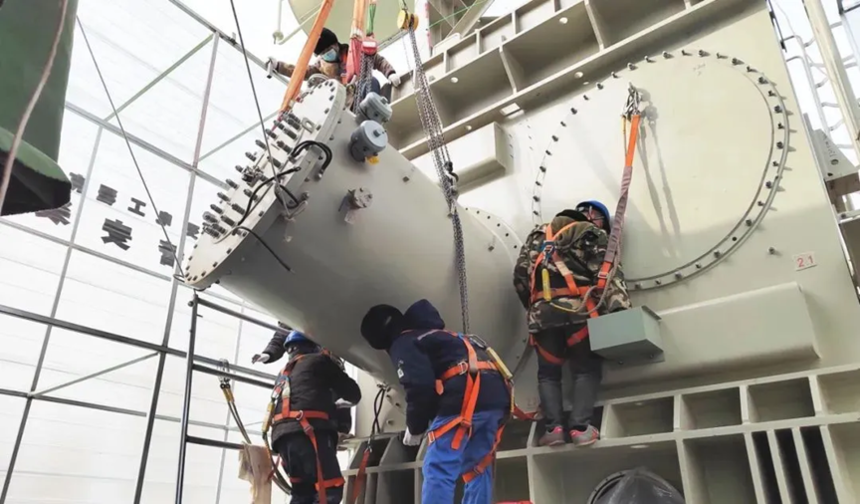

在現場安裝過程中,保變電氣成立專項工作小組,秦變分公司組建了黨員突擊隊,黨員、骨干沖鋒在前,全流程嚴格把關。首創閥側套管安裝防塵工藝,有效保證了安裝過程中的清潔度??朔?yán)寒風雪、沙塵風暴等惡劣天氣,歷經8個月連續奮戰,高質量完成設備安裝、調試及試運行保障任務。

保變電氣將繼續全力保障國家重點工程用電力裝備高質量履約,為我國構建清潔低碳、安全高效的新型電力系統做出積極貢獻。
